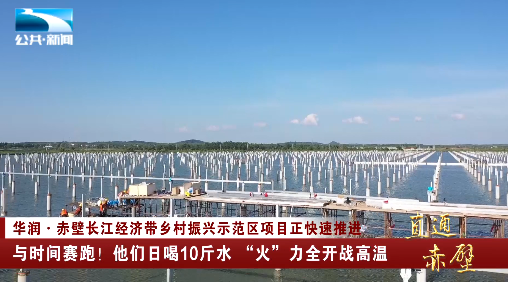

连日来热浪不断袭来,对户外工作的人来说,是一场不小的“烤”验。在华润·赤壁长江经济带乡村振兴示范区日曜350MW渔光互补光伏发电项目建设现场,工人们不惧高温,追赶工期进度,力争做到早日交付、早日使用。

早上六点不到,35岁的武广东和工友们开始忙活了起来。武广东来自辽宁沈阳,是光伏场区一标段支架组件安装小组班组长,从事支架安装工作有七八年了,每天不停地穿梭在作业船上。持续的暴晒,湖面上的作业船已变成了“烤箱”,高温环境中,武广东和工友们却是长袖、手套,全副武装。

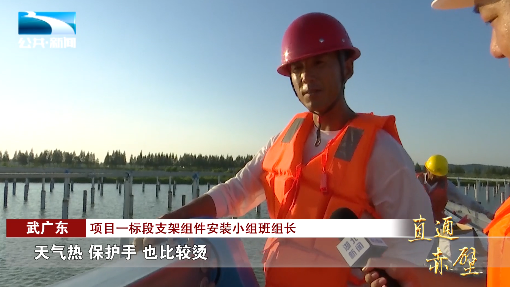

项目一标段支架组件安装小组班组长 武广东:“天气热、保护手、也比较烫,估计有六七十度吧,很烫的。”
在地表超40度高温的条件下安装,体力是最大的挑战。武广东说,高温天气以来,他和10多名工友一天工作八九个小时,为了维持体力,他们每天都要喝大量的水。

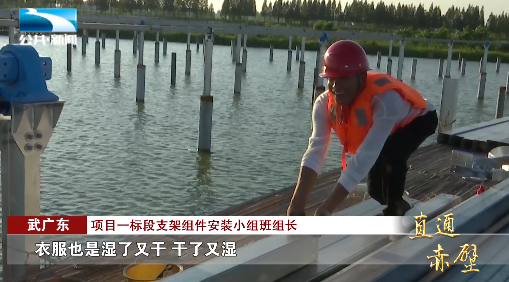

项目一标段支架组件安装小组班组长 武广东:“你也看到了,我们身上汗一直在流,衣服也是湿了又干,干了又湿,只要你在工作的时候基本上都是湿的,我们每天要大量地补水,每个人一天平均差不多都要喝十来斤水,不然会中暑,也为了进度更快一些。”
武广东和工友们安装的是日曜350MW渔光互补光伏发电项目光伏板的支架,只有先把支架装上去了,下一步才能安装光伏板。根据设计要求,每个支架的安装都十分严格。

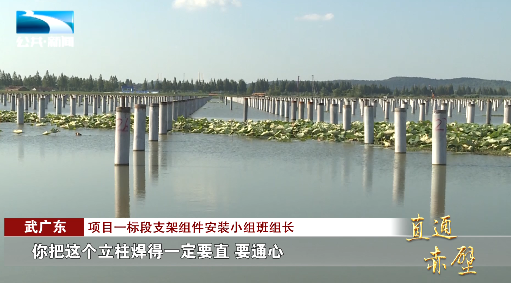

项目一标段支架组件安装小组班组长 武广东:“你把这个立柱焊得一定要直,要通心,再一个就是电机不能装反,每一组上要有三个电机带动它,这个活也是个细活。”
为保障工人们施工作业安全,光伏场区项目部调整了工人作业时间,避开高温时段,并配备饮用水、藿香正气水等防暑物资,为施工人员提供安全的作业环境。

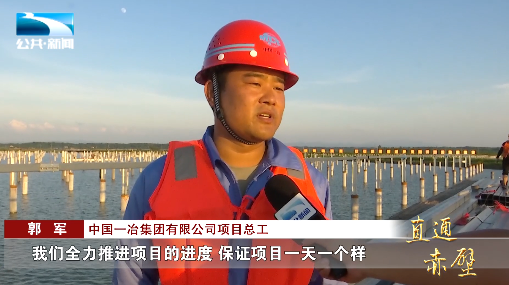

中国一冶集团有限公司项目总工 郭军:“通过错峰来安排他们作业时间,保证工人安全的前提下,我们全力推进项目的进度,保证项目一天一个样,保证我们年底实现全容量并网。”
在渔光互补光伏发电项目另一标段,同样也是热火朝天的景象。目前这里已经完成了清淤并塘、水上打桩、安装支架等工序,正在有序进行光伏板的安装。

中冶武勘安装三队技术监督 李有书:“我们尽量把每一个环节都配合好,最快的速度把这一片区域把它做好,做好以后就进入下一个区域。”
截至目前,华润·赤壁日曜350MW(兆瓦)渔光互补光伏发电项目已完成桩基施工27万多米,累计完成率在20%以上。支架和光伏板已安装28.3兆瓦。日曜220kv(千伏)升压站站内基础设备施工完成超50%。日曜渔光互补水系治理项目也在有序推进,清淤工程完成60%。
