作为千里汉江上首条城市过江隧道
东西轴线鱼梁洲段隧道施工
备受社会各界关注
眼下工程进展到了哪一步?
2021年项目樊城段、西汊干坞、鱼梁洲段、东汊沉管、东津段等各个项目总体进展顺利。截止2021年3月底,项目累计完成产值28.4亿元,总体完成进度约为65%。目前,西汊351m沉管隧道全部预制完成,项目完成全线1011m沉管隧道预制施工。明挖隧道施工完成1805m,其中樊城一期50m隧道全部施工完成、鱼梁州浩然路东侧1260m隧道全部施工完成、东津段495m隧道全部完成。
西汊沉管隧道:西汊干坞建设完成,西汊沉管全部预制完成,目前正在进行沉管试浮准备工作。

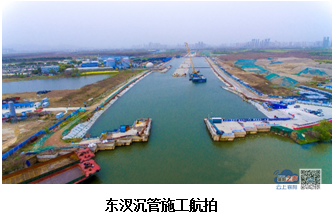

东汊沉管隧道:首节沉管于2021年2月9日已完成精准对接,第二节管节E5于3月9日已完成精准对接,本月底将进行E4沉管浮运沉放工作。
鱼梁洲明挖隧道:
1)浩然路以东
浩然路东侧隧道主体结构于2021年1月底已完成全部1260米隧道建设。目前主要进行隧道附属结构及设备管理用房施工。
2)浩然路以西(1020m隧道)
YA23~YA25节段共计180m于3月24日完成拆迁工作,目前,正在进行冠梁支撑施工、污水干管施工以及西侧基坑土方开挖施工。
东津明挖隧道:495m隧道全部施工完成,目前正在进行隧道顶板回填施工、市政管线及设备管理中心用房桩基施工。
今年整体工作进程
樊城明挖隧道段:计划2021年12月中旬完成全部主体结构隧道施工完成,2021年年底完成樊城设备管理用房施工。
西汊沉管:计划2021年12月底完成全部西汊沉管浮运安装工作。
鱼梁州明挖隧道:
①浩然路西侧:计划2021年完成鱼梁州浩然路西侧主体结构YA10-YA17、YA21-YA25节段,共计13个节段主体结构施工。
②浩然路东侧:计划2021年完成全部鱼梁州东侧1260m防撞侧石、压舱混凝土、机电附属结构及内部装修施工。
东汊沉管隧道:计划2021年7月,完成全部东汊6节沉管浮运安装施工。计划2021年贯通东汊干坞内全部840m明挖隧道。
东津明挖隧道:2021年完成全部剩余工作,具备通车条件。
来源:襄阳之声
